施工事例

工作機械3台の建屋間移設工事

施工概要

工作機械3台の建屋間移設工事

生産ライン再編に伴い、DMG森精機製の工作機械3台を新しい建屋へ移設する工事を受託しました。精密部品加工に用いられる工作機械を安全かつ正確に移設するため、既存位置での機械の切り離し(セットダウン)、重量物運搬の専門業者による搬送、新建屋での据付・調整(セットアップ)という3つの工程に分けて計画的に実施。精密機械の性能を損なわないよう、慎重に作業を進めました。

施工カテゴリー 機械の移設
お客様業界
施工内容 工作機械3台の建屋間移設工事(DMG森精機製/セットダウン〜搬送〜セットアップ一貫対応)
工期 計3日間(セットダウン1日・移設1日・セットアップ1日)

施工風景

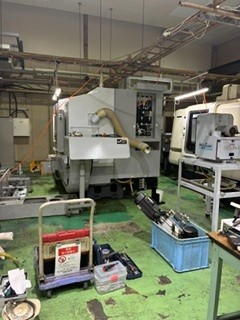

  • 工作機械3台の建屋間移設工事

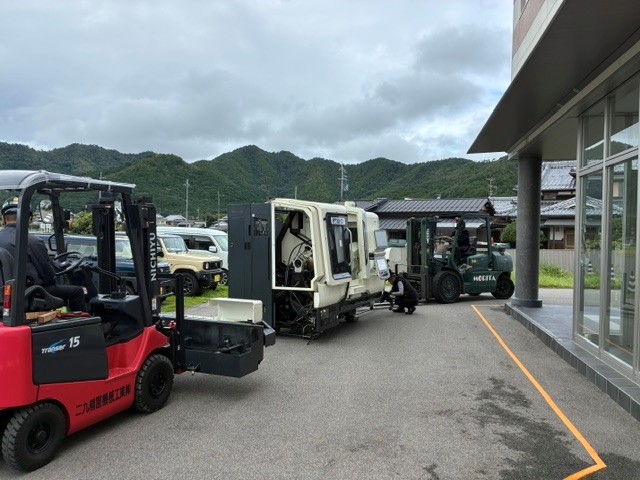

  • 工作機械3台の建屋間移設工事

工事の背景・工事前の課題

今回ご相談をいただいたお客様は精密部品加工を手がけており、業績好調に伴う増産対応と生産ラインの再編が課題となっていました。既存の建屋にはDMG森精機製の工作機械3台が設置されていましたが、これらの機械を新しい建屋へ移すとともに、機械を据え付ける地盤の基礎工事を行う必要がありました。増産に向けて生産体制を最適化し、限られた工場スペースを有効に使えるレイアウトへと再編するため、工作機械3台の移設をご依頼いただきました。

改善効果・当社からの提案

移設は、既存位置での機械の切り離し(セットダウン)に1日、重量物運搬の専門業者による建屋間の搬送に1日、新建屋での据付・調整(セットアップ)に1日と、工程を分けて計画的に進め、精密機械を安全かつ正確に移設しました。今回の移設によって、機械を設置するスペースはもちろん、その他の作業スペースも新たに確保でき、生産ライン再編と増産に向けた体制を整えることができています。当社では、移設によって空いたスペースへの新たな設備導入のご検討など、工場全体のレイアウトや設備計画を見据えたご提案も可能です。工作機械の移設や生産ライン再編、それに伴う基礎工事などをご検討の際は、ぜひ当社へご相談ください。

【施工カテゴリー: 機械の移設 】に関するその他の事例

  • 工作機械(マシニングセンタ)の移設・レイアウト変更工事

    工作機械(マシニングセンタ)の移設・レイアウト変更工事

施工事例 一覧へ戻る
工作機械(マシニングセンタ)の移設・レイアウト変更工事 工作機械(マシニングセンタ)の移設・レイアウト変更工事
加工部材の整理・保管用コンテナの設置 加工部材の整理・保管用コンテナの設置
