施工事例

工作機械納入に伴う基礎増強工事(地盤改良)

施工概要

工作機械納入に伴う基礎増強工事(地盤改良)

新たに工作機械を導入されるお客様の工場で、機械納入に伴う基礎増強工事を実施しました。既存の基礎では強度が不足していたため、幅2,000mm×奥行3,000mm・深さ800mmの範囲で基礎を増強。機械納入後も安定して安全に稼働できるよう、的確な基礎工事を行いました。当社の協力業者を手配し、機械の搬入に支障が出ないよう、予定どおりのスケジュールで施工を完了しています。

施工カテゴリー 基礎工事
お客様業界 建設業
施工内容 工作機械納入に伴う基礎増強工事(地盤改良)
工期 3日間

施工風景

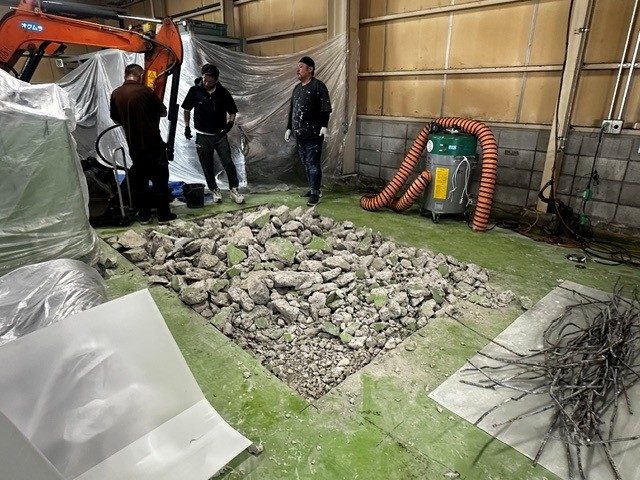

  • 工作機械納入に伴う基礎増強工事(地盤改良)
  • 工作機械納入に伴う基礎増強工事(地盤改良)

工事の背景・工事前の課題

今回ご相談をいただいたお客様では、新たに工作機械を導入されるにあたり、現状の基礎・地盤では強度が不足しており、機械を安全に据え付けるための基礎工事が必要となっていました。事前に既存基礎の状態を調査したところ、コンクリート部は150mm程度の厚みしかなく、重量のある工作機械を安定して支えるには不十分な状態であることが判明しました。機械の性能を十分に発揮し、長期にわたって安全に稼働させるためには、600mm程度までの基礎増強が求められました。お客様からは「機械の納入に合わせて、信頼できる業者で基礎工事を進めてほしい」とのご要望をいただき、今回は当社にて基礎工事業者の手配から工事全体の調整までを担当しました。

改善効果・当社からの提案

施工にあたっては、当社と取引のある基礎工事業者を手配し、幅2,000mm×奥行3,000mm・深さ800mmの範囲で基礎を増強しました。コンクリート厚を600mmまで増し打ちして地盤を強化し、養生・仕上げまで含めて予定どおり3日間でスムーズに工事を完了しました。機械納入の約1か月前に無事終えることができたため、迫っていた新規機械の納入に向けて、余裕を持って万全の受け入れ体制を整えることができています。増強後の基礎は機械の重量をしっかりと支える十分な強度を備えており、納入後も安心して稼働いただける状態となりました。当社は、機械を納めるだけでなく、機械納入に伴う基礎工事や電気工事など、周辺の工事も含めてワンストップで対応することが可能です。設備の移設や新規機械の導入に際して、基礎・電気・搬入などでお困りごとがございましたら、ぜひ当社へご相談ください。

【施工カテゴリー: 基礎工事 】に関するその他の事例

施工事例 一覧へ戻る
材料倉庫向けバー材ラック設置 材料倉庫向けバー材ラック設置
